Inšpirácie Referencie Konfigurátor pre rodinné domy Fotomontáž Stavebné tipy
Produkty Strešné systémy Fasádne systémy Systémy odvodnenia striech Solárne systémy Protipovodňová ochrana Zvitky a plechy
Služby Konfigurátor pre rodinné domy Fotomontáž Objednajte si katalóg Žiadosť o záručný certifikát Otázky a odpovede Kontakt - PREFA tím Pre realizátorov Pre architektov
Výhody Materiál hliník Špeciálne témy
Kontakty Kontakt - PREFA tím Kontaktný formulár Objednajte si katalóg
Referencie Referenčné objekty PREFARENZEN architektúra Galéria rekonštrukcií
Stavebné tipy Renovácia strechy Úprava fasády Fasády z dreva a hliníka Strešné krytiny pre každý tvar strechy Jednoduché vysvetlenie fotovoltiky Hliníková strecha s tehlovým dizajnom
Pre realizátorov Moje PREFA prihlásenie PREFA Academy Školiaci výcvikový program Reklamné materiály a logá Značkový predajca Inštruktážne a ukážkové videá
Pre architektov Objavte PREFARENZEN Kniha a šanón pre architekta Centrum sťahovania dokumentov BIM
Materiál hliník 40 ročná záruka Trvalá udržateľnosť Kompletný systém Odolný voči búrke
Špeciálne témy Požiarna ochrana Ochrana pamiatok
O nás Rodinná firma PREFA Naše hodnoty a ciele Trvalá udržateľnosť
Po každom dokončenom rade solárnych panelov je nutné pomocou skúšačky napätia skontrolovať kompletné a bezchybné vzájomné pospájanie panelov.

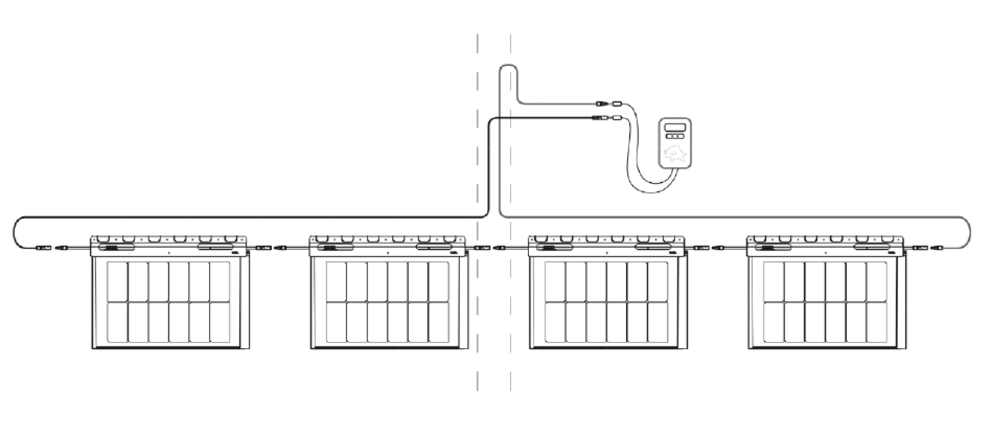

Na tento účel, ako je zobrazené na nasledujúcom obrázku, je potrebné skontrolovať napätie medzi prívodným vedením zariadenia a príslušným spojovacím vedením aktuálneho radu na integrovaných solárnych paneloch. Skúšačka napätia musí zobrazovať iba napätie, ktorého úroveň sa zatiaľ nemusí brať do úvahy. Túto skúšku treba zopakovať pri každom hotovo zakrytom rade.

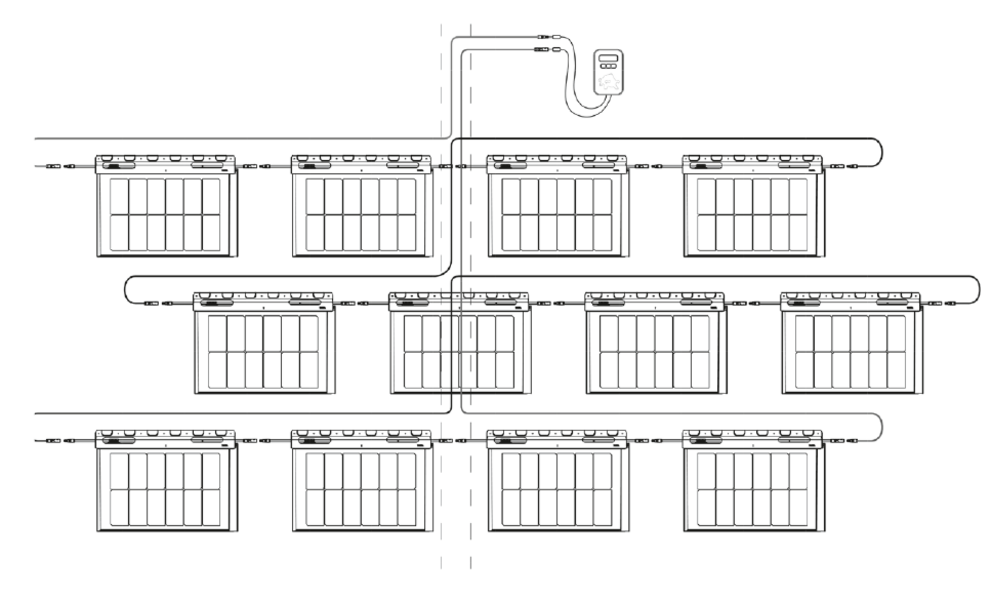

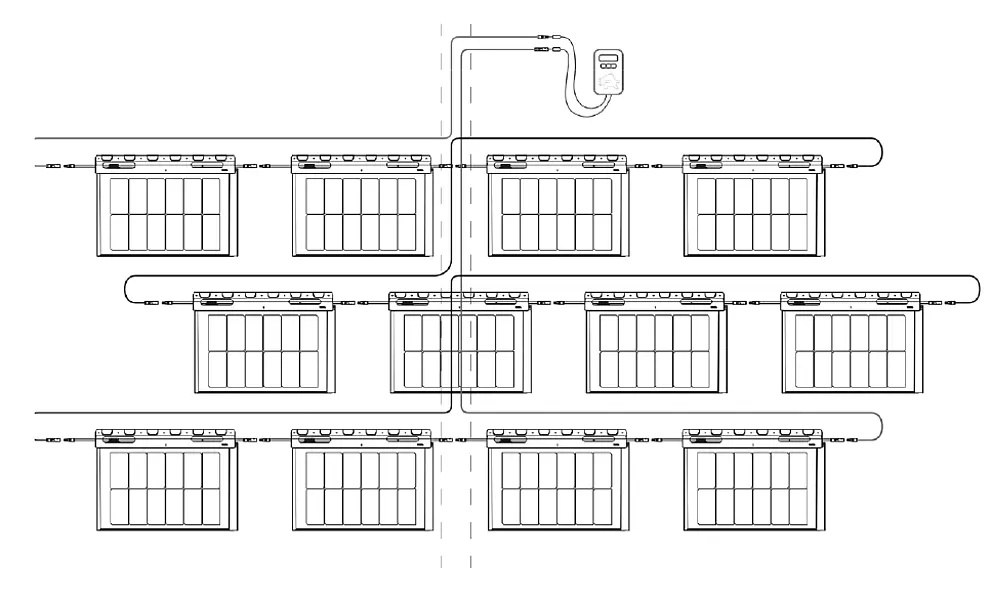

Ak sú všetky rady jednej vetvy hotovo položené, uskutoční sa skúšanie napätia medzi prívodným a odvádzacím vedením (pozri obrázok hore).
Dôležité
Pre hodnoverný výsledok skúšania by mala byť strešná plocha úplne voľná a nemala by byť tienená odloženým materiálom alebo pracujúcimi osobami.
Pozor!
Vedenia zväzkov sa v žiadnom prípade nesmú navzájom prepojiť.
